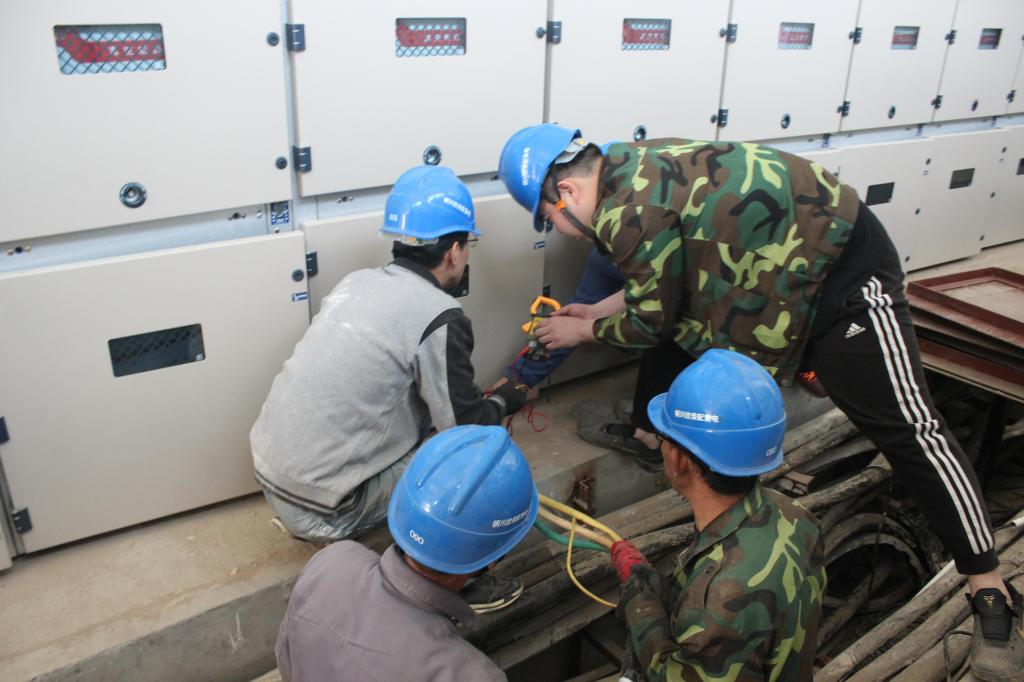

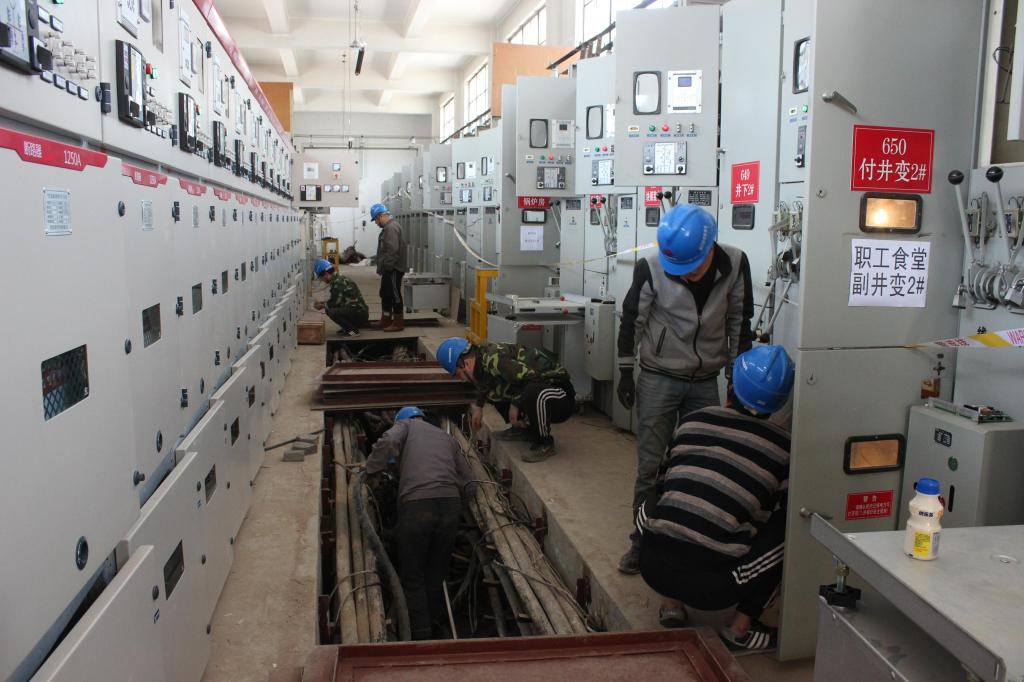

近日,欣榮配售電公司玉華35KV變電站傳出喜訊,在確保玉華煤礦安全供電的前提下,欣榮公司施工人員通過15天的連續奮戰,順利完成對玉華35KV變電站6KV高壓系統2段開關柜的拆除、更換、測試、投運工作,截止目前,共計拆除26面、安裝運行21面。
據悉,玉華35KV變電站于1995年投入使用,采用的是GG1A型6KV高壓開關柜,經過20多年的服役使用,電氣設備出現了老化現象,主要表現在操作不靈活,故障率逐漸增加。加之玉華煤礦近年來,對電能需求不斷增加,原有電氣設備載流量小,不能完全滿足用電負荷增加的需求,長此以往會對礦井安全供電造成一定的影響,為避免供電安全事故發生,保障礦井安全生產,欣榮公司于4月17日起,正式開始對玉華35KV變電站6KV高壓系統進行改造施工。
為確保本次改造施工在不影響玉華煤礦安全生產的前提下進行,欣榮公司成立了以公司領導為組長,電力調度中心、工程技術、運行維護等主要參與施工改造部門負責人為副組長,各部門技術骨干為成員的施工領導小組。密切與玉華煤礦協調溝通,按照礦井的生產需要,采用不停電的改造方式,制定出最優的改造方案,按照分階段、分步驟的施工辦法,提前做好每一環節、每一項施工前的保障措施,并為每一個要更換拆除的高壓柜,提前準備好備用高壓柜,待備用開關柜帶電工作運行穩定后,對原有開關柜進行拆除,確保玉華35KV變電站供電系統在雙電源、雙回路的運行方式下進行。

在此次改造期間,全體技術人員和施工人員吃住在工地,充分利用礦井檢修、供電負荷降低等各種利于施工的時間段,加班加點開展施工改造工作;同時該公司組織施工領導小組及安監人員采取不定時、不告知的方式,深入施工現場對安全、進度、質量、人員機械、標志、標識等進行全面的檢查,做到不安全不工作,安全防護措施不到位不工作,確保玉華35KV變電站6KV高壓系統改造工程的安全、如期、高質量完成。
